哥倫比亞泰普伊108兆瓦光伏項目實現順利移交

電建國際發布時間:2024-10-14 14:32:07  作者:周杰 狄崢

  當地時間10月10日,中國電建承建的哥倫比亞泰普伊(Tepuy)108兆瓦光伏工程總承包項目收到了業主發來的臨時驗收證書,標志著該項目順利移交,進入缺陷責任期。

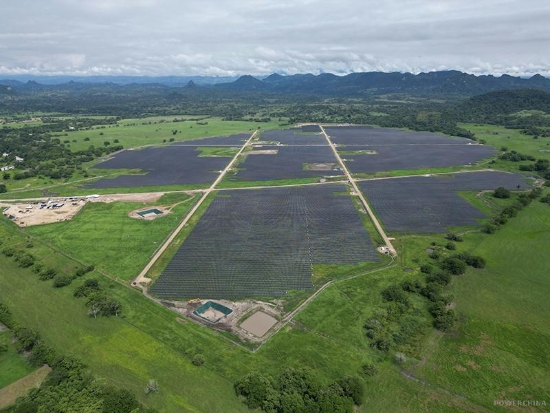

  泰普伊光伏項目位于南美洲哥倫比亞共和國中部地區的卡爾達斯省拉多拉達市。項目直流側裝機容量108兆瓦,工作范圍為光伏場區的設計、供貨(不含組件)、土建施工、設備安裝及調試。

  該項目是中國電建中南院作為實施主體在拉美市場的首個光伏EPC項目,于2023年3月6日開工,于2024年2月21日首回路并網,3月22日全容量并網,6月12日實現商業運行,全容量并網和商業運行分別歷時12個月和15個月,均創下當地的最快紀錄。項目共計創造2000余個就業崗位,建成后每年可為當地提供約224吉瓦時的綠色能源,等效可節約標煤7.4萬噸,減少二氧化碳排放約19.8萬噸,具有顯著的經濟效益、環境效益和社會效益。

  項目從開工到通過臨時驗收共19個月,項目團隊憑借對屬地化資源的有效整合與充分利用,高質量順利完成項目履約,實施期內未發生安全質量事故,得到了業主麥德林電力公司、當地政府和社區等各方的高度評價。(周杰 狄崢)
